사업개요
- 사 업 명 : 동부간선도로 확장공사(월계1교~의정부시계) 노원교 진출램프 신설
- 위 치 : 노원교(상계1동)

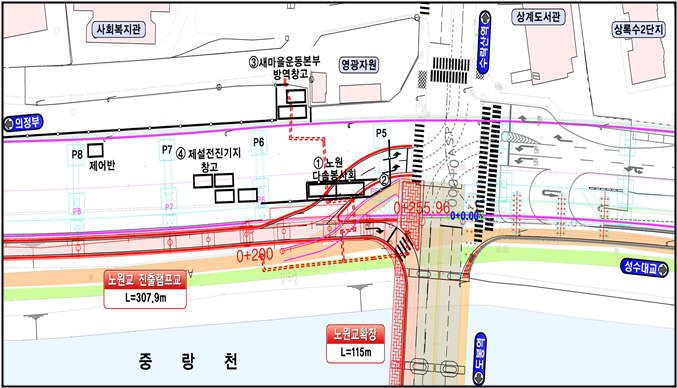

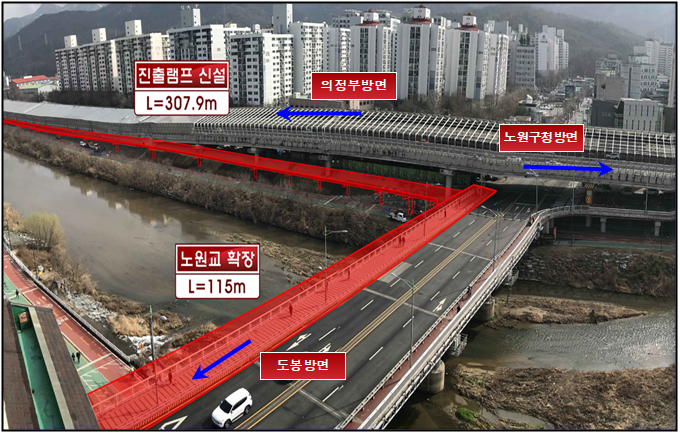

- 공사규모 : 진출램프(B=5.25m, L=307.9m), 노원교 확장(B=7.95m, L=115m)
- 공사기간 : 2022. 09. ~ ’25. 05.
- 총사업비 : 34,000백만원
- 추진부서 : 서울시 도시기반시설본부
추진경위
- ’07.10. : 공사 착공(상·하행선 4차로→6차로 확장)
- ’08.07. : 하천점용허가 및 실공사 착수
-
’20.12. : 동부간선도로 확장구간 개통(2020. 12. 30.)
- 개통구간 : 동부간선도로(성수방면) 월계1교~의정부시계 6.85km
- ’21.11. : 의정부방면 차로조정 완료(일방 3차로, 한내교~주공2단지 1.6km)
- ’21.12. : 성수방면 노원교(확장포함) 진출램프 설치 설계착수
- ’22.09. : 성수방면 노원교(확장포함) 진출램프 공사 착공
- ’25.05. : 공사완료 및 개통
기대효과
- 노원교 확장 및 진출램프 설치로 차량 분산을 유도하여 성수 방면 상계교 진출램프의 극심한 교통정체 해소
