북부간선도로 태릉~구리IC 확장

공유하기
  • 네이버 밴드
  • 카카오스토리
  • 트위터
  • 페이스북
  • URL 복사

북부간선도로 태릉~구리IC 확장 개요

  • 위 치 : 북부간선도로 묵동IC(중랑구)~구리IC(구리시)
  • 공사규모 : 폭 4~6차로 ⇒ 6~8차로 확장

    연장 4.78km(서울 1.38km, 민자 1.77km, 구리 1.63km)

    ※ 민자구간은「구리∼포천 민자고속도로」사업시행자가 개설완료(’17년)
  • 공사기간 : 2024.~ 2028.
  • 총사업비 : 173,017백만원(서울시 55,888백반원, 구리시 117,288백만원)
    ※ 기재부 총사업비 조정중 / 구리갈매지구 교통개선 분담금: 118억
  • 추진부서 : 서울시 도로계획과

추진경위

  • ’09.08. : KDI 예비타당성조사
  • ’15.11. : 기본계획 용역
  • ’19.11. : KDI 타당성재조사 시행
  • ’21.08. : KDI 타당성재조사 완료
  • ’21.10. : 기재부 총사업비 조정
  • ’23.02. : 기재부 총사업비 일부 조정(기재부)
  • ’23.05. : 기본 및 실시설계 용역 완료(서울시구간)
  • ’25.02. : 기본 및 실시설계 용역 완료(구리시구간)

향후일정

  • ’25.04. ~ ’26.상반기 : 타당성재조사(9개월) 및 총사업비 조정협의(기재부)
  • ’26.하반기 ~ ’28. : 보상 시행 및 공사 완료

기대효과

  • 상습적인 차량 지·정체 해소를 통한 교통환경 개선

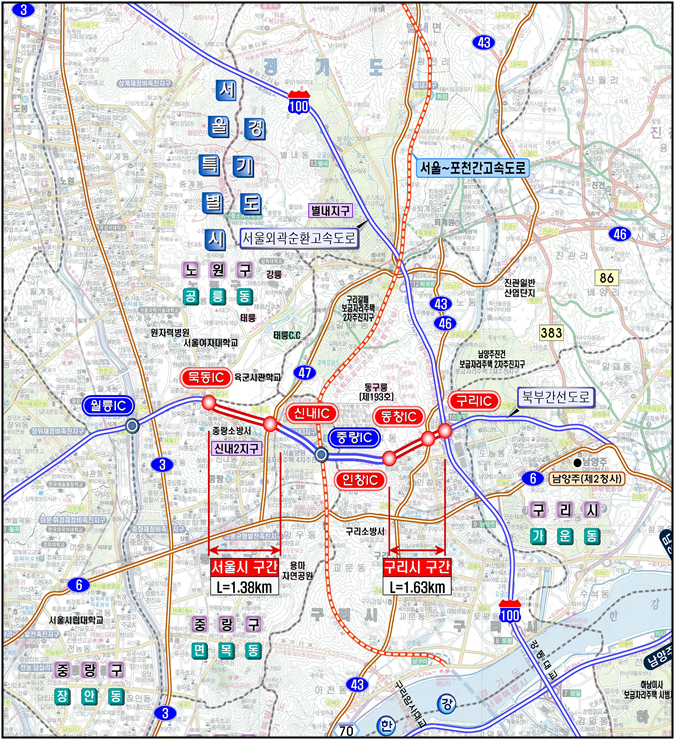

노선도

노선도
