화랑로~ 북부간선도로 진․출입 램프 개요

  • 위 치 : 노원구 공릉동(화랑대역 주변)
  • 공사기간 : 2019. 5 ∼ 2026. 5.
  • 총사업비 : 45,640백만원

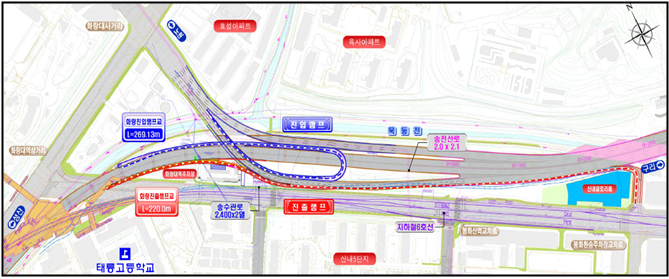

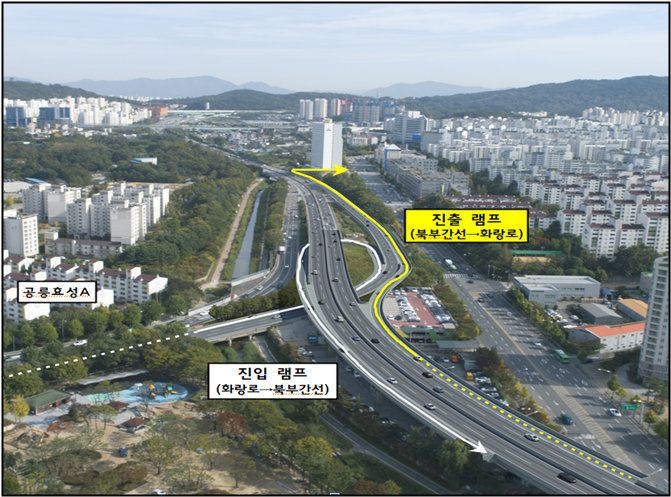

  • 규 모 : 화랑로 진출입 램프설치(연장 1.43km)
  • 추진부서 : 서울시 도시기반시설본부

추진경위

  • ’19.06. : 공사 착공
  • ’19.09. : 공사 중지 및 건설사업관리용역 철수
  • ’20.01. ~ ’21.08 : 보안 설계 용역 시행
  • ’20.10. : 주민설명회 개최(공릉2동주민센터)
  • ’21.11. : 설계도서 검토 및 유관기관 협의(도시기반시설본부)
  • ’22.03. : 공사 착공
  • ’25.현재 : 공사 시행중

향후일정

  • ’26.05. : 공사 완료(예정)

기대효과

  • 화랑로∼북부간선도로 진·출입 연결램프를 추가 설치하여 하부도로의 상습 지·정체 해소 및 지역균형 발전 도모
